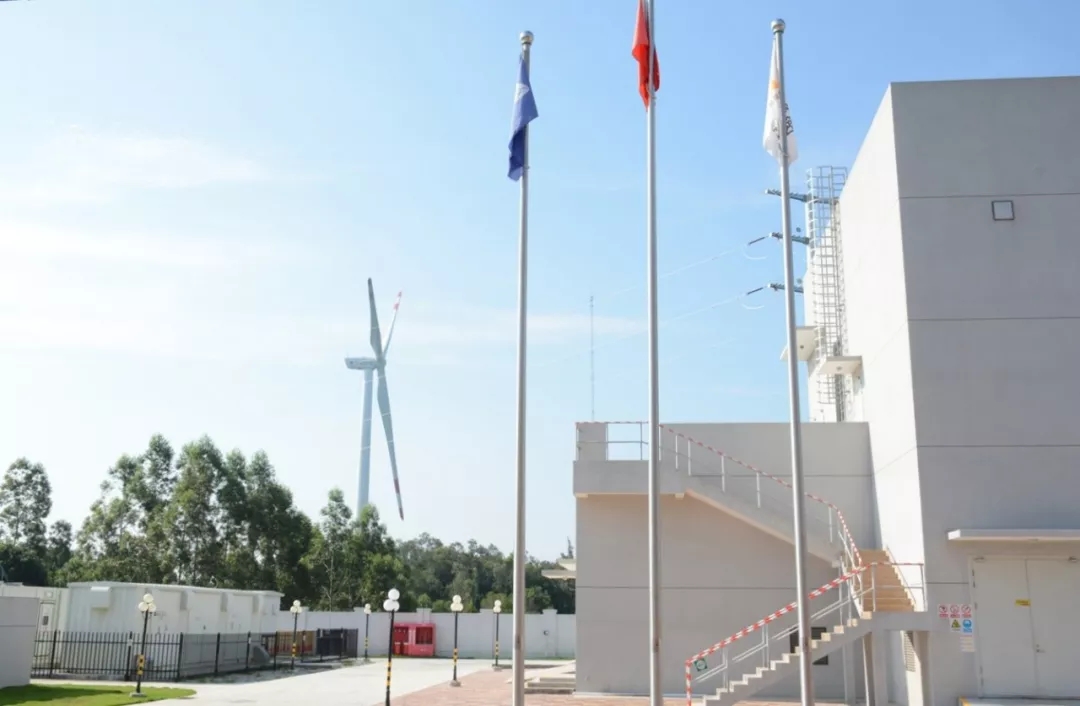

尖峰风电首批风机成功并网发电

[日期:2018-11-24] 来源:  作者: [字体: ]

      近日,惠安县尖峰风电项目首批13台共26兆瓦风机成功并网发电。

  “目前该项目已完成110KV升压站、13台单机容量2兆瓦抗台型风机、13公里场内连接道路和16公里35 KV集电线路建设和验收工作。” 福能华润(惠安)风电有限公司项目总指挥李立志表示,下一步公司将按照计划严控工程进度节点,严把工程质量关,完成剩余土建施工、设备安装调试工作,确保项目于2019年如期完成。

  “据项目所在区域年平均风速为6.3—6.6m/s进行测算,平均年发电利用小时数为2478小时,项目建成后年发电量约11400万千瓦时(度),将有效缓解地区供电压力,年节约标煤约3.5万吨。”李立志介绍。

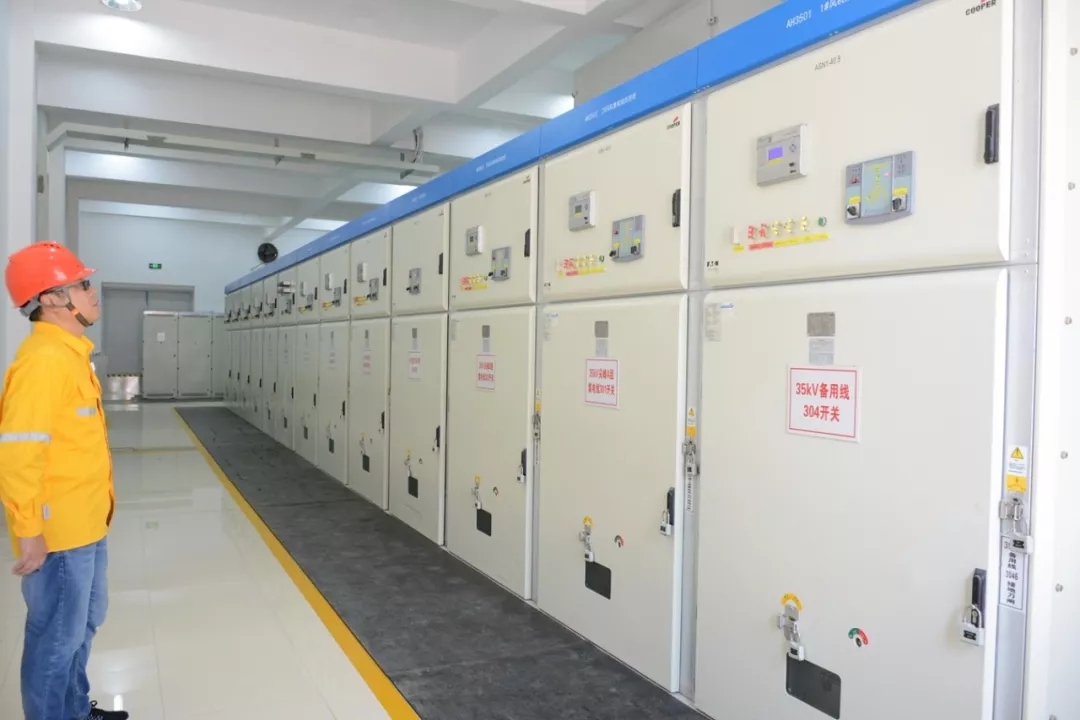

  配电室

  据悉,惠安尖峰风电场项目由福能华润(惠安)风电有限公司负责建设运营。该公司由福能集团、华润电力与惠安县政府下属社会福利办合资设立。项目位于我县螺城镇、辋川镇、紫山镇境内。工程于2016年底开工建设,总投资4.05亿,由1座110KV升压站、23台单机容量2兆瓦抗台型风机、16.5公里的场内连接道路和26.5公里35KV集电线路组成。
